Datumstoleranz bei xSuite Order Confirmation

Die Prüfung des Lieferdatums erfolgt gemäß dem SAP-EDI-Standard.

Die Prüfung berücksichtigt die Einteilungen der Bestellposition und die Einteilungen der Auftragsbestätigung. Dabei werden die Einteilungen in der Bestellung mit den Bestätigungspositionen des Lieferanten abgeglichen.

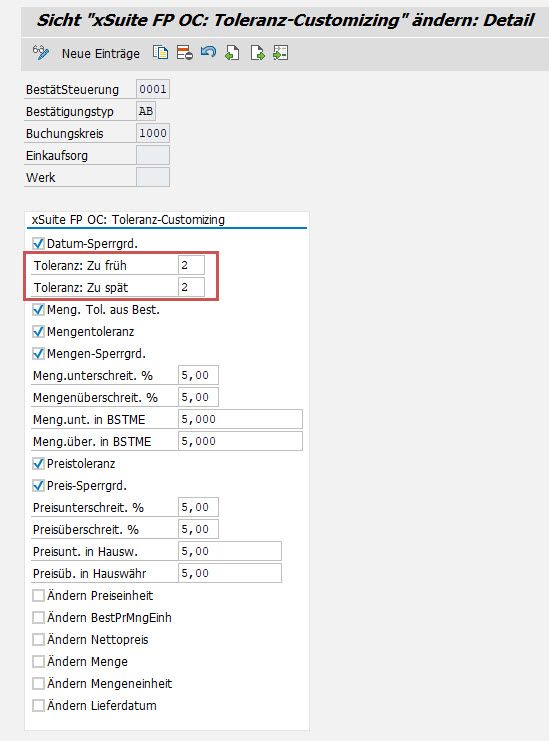

Das System unterscheidet zwischen zu früher und zu später Lieferung (Felder Toleranz: Zu früh und Toleranz: Zu spät).

Beispiel: Lieferung zu früh
  • Das Lieferdatum der Bestätigungsposition ist früher als das Lieferdatum in der Bestell-Einteilung. Es wird geprüft, ob dies innerhalb der Datumstoleranz zulässig ist.

  • Die Menge der Bestätigungsposition ist größer als die der Bestell-Einteilung. Da die Gesamtmenge der Bestellposition bereits durch die Mengentoleranz geprüft wurde, findet hier nur eine Prüfung auf das Lieferdatum statt.

Beispiel: Lieferung zu spät
  • Das Lieferdatum der Bestätigungsposition ist später als das Lieferdatum in der Bestell-Einteilung. Es wird geprüft, ob dies innerhalb der Datumstoleranz zulässig ist.

  • Die Menge der Bestätigungsposition ist kleiner als die der Bestell-Einteilung. Es wird geprüft, ob die Fehlmenge durch die nächste Bestätigungsposition gedeckt werden kann. Ist dies der Fall, wird geprüft, ob das Lieferdatum der nächsten Bestätigungsposition mit dem Datum der vorhergehenden Einteilung innerhalb der Toleranz liegt. Da die Gesamtmenge der Bestellposition bereits durch die Mengentoleranz geprüft wurde, findet hier nur eine Prüfung auf das Lieferdatum statt.
